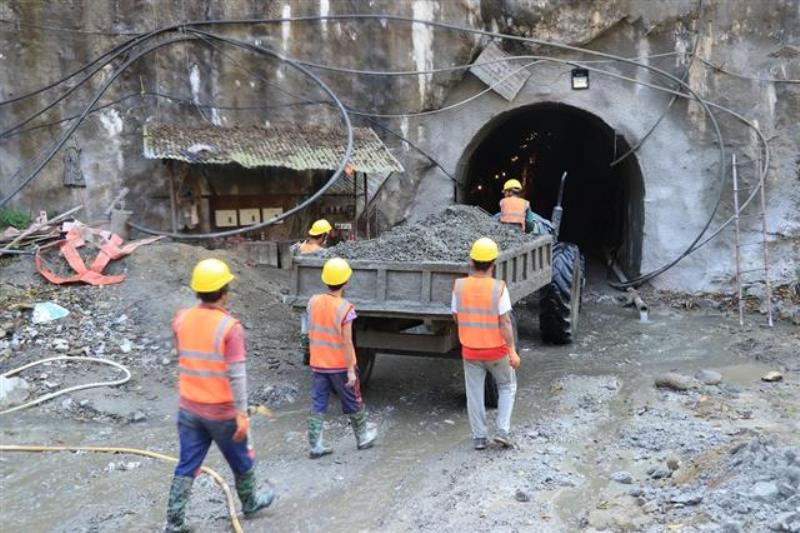

दोर्दी-१ निर्माणकाे काम अन्तिम चरणमा, आगामी तीन महिनामा विद्युत उत्पादन गर्ने
लमजुङ । लमजुङको दोर्दीखोलामा निर्माणधीन १२ मेगावाटको दोर्दी-१ जलविद्युत आयोजनाको निर्माण अन्तिम चरणमा पुगेको छ। आयोजनाको बाँध क्षेत्रको सिभिल निर्माणको काम अन्तिम चरणमा पुगेपनि गत असार १ गते आएको बाढीले आयोजनाको डिसान्डरको सुरक्षित पर्खाल, स्टिलिङ बेसीनमा क्षति पुगेको कम्पनीले जनाएको छ। आयोजनाको बाँध क्षेत्रको सिभिल संरचना निर्माणको काम सकिएको आयोजना प्रबन्धक उज्वल सिलवालले बताए। उनका अनुसार विद्युतगृहको काम पनि अन्तिम चरणमा पुगेको छ।
विद्युतगृहमा इलेक्ट्रोमेकानिकल उपकरण जडानको काम अन्तिम चरणमा पुगेको थियो। तर, गत असारमा आएको बाढी पसेर मेसिन हलनै ढुवानमा परेको थियो। अहिले इलेक्ट्रोमेकानिकल उपकरण सफा गर्ने काम भइरहेको कम्पनीले जनाएको छ।
आयोजनाको सिभिल संरचना निर्माणको काम पुरा गरी साउनदेखि विद्युत उत्पादन गर्ने लक्ष्य थियो। तर कोरोना र बाढीका कारण निर्माण अवधि पछाडि धकेलिएको छ। अब आयोजनाको सबै काम पूरा गरेर पुसभित्र विद्युत उत्पादन सुरु गर्ने लक्ष्य छ। आयोजनाको ७ सय ३५ मिटर पेनस्टक पाइपमध्ये २५ मिटर पाइप जडान हुन बाँकी रहेको प्रमुख सिलवालले बताए।
प्रमुख सिलवालले भने आयोजना आफैले सबस्टेसनसम्म आवश्यक पर्ने साढे ३ किलोमिटर लामो प्रसारण लाइन निर्माण गरिरहेको छ। आयोजनाबाट उत्पादन हुने विद्युत नेपाल विद्युत् प्राधिकरणले निर्माण गर्ने १३२ केभी कीर्तिपुर सबस्टेसनमा लगेर जोडिनेछ।
आयोजनाले प्रसारण लाइनको १५ वटा टावर निर्माण पनि गरीसकेको छ। ०७४ साल चैतबाट सुरु भएको आयोजना सम्पन्न गरी विद्युत् उत्पादन सुरु गर्न २ अर्ब २९ करोड रुपैयाँ खर्च हुने अनुमान गरिएको छ। आयोजनामा सानिमा बैंकको अगुवाईमा ५ बैंकले ऋण लगानी गरेका छन्।
Facebook Comment
